Der Projektverlauf
Die Entstehungsgeschichte des Trianel Gas- und Dampfturbinenkraftwerk in Hamm-Uentrop beginnt im Jahr 2004
Die wichtigsten Meilensteine der Kraftwerksgeschichte 2004 - 2008
Juli 2004
Die erste Projektgesellschaft, die Trianel Power Projektentwicklung GmbH & Co. KG (heute Trianel Gaskraftwerk Hamm GmbH & Co. KG), wird von sieben Stadtwerken und Regionalkooperationen gemeinsam mit der Trianel gegründet. Der Standort Hamm-Uentrop für das Kraftwerk wird gesichert.
Dezember 2004
Abschluss des Gasliefervertrages mit der E.ON Ruhrgas AG, Reservierung des Netzanschlusses bei RWE, Einleitung des Genehmigungsverfahrens.
Mai 2005

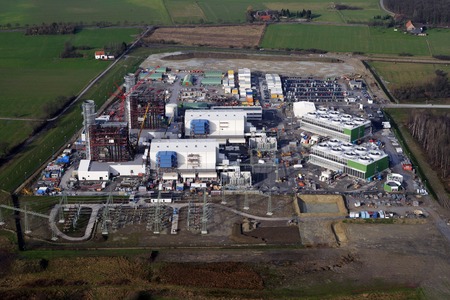

Baubeschluss und Auftragsvergabe an den Generalunternehmer Siemens AG Power Generation.
September 2005
Trianel und 27 Partner der kommunalen Energieversorgung starten mit dem ersten Spatenstich in die konkrete Bauphase.
29. März 2007
Übergabe der Betriebsgenehmigung.
22. Juni 2007
Erstes Zünden BLOCK 10
12. Juli 2007
Erste Synchronisation BLOCK 10, Anschluss an das RWE Transportnetz.
1. September 2007
Erstes Zünden BLOCK 20
14. September 2007
Erste Synchronisation BLOCK 20, Anschluss an das RWE Transportnetz.

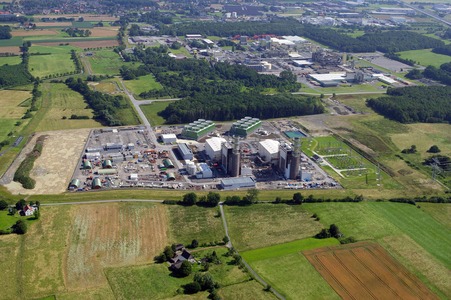

26. Oktober 2007
Feierliche Inbetriebnahme des ersten kommunalen GuD-Kraftwerk von 27 kommunalen und regionalen Energieversorgungsunternehmen gemeinsam mit Trianel.
November 2007
Beginn der Testphase im Dauerbetrieb

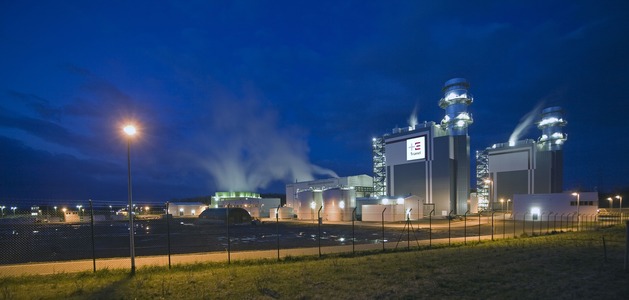

1. Januar 2008
Aufnahme des kommerziellen Betriebs
